七甲—江背山风电场:“四个创新”抢抓项目建设进度

来源:资兴新闻网 作者:何旌国 龙子非 编辑:龙志飞 欧文君 2020-07-20 18:16:21
—分享—

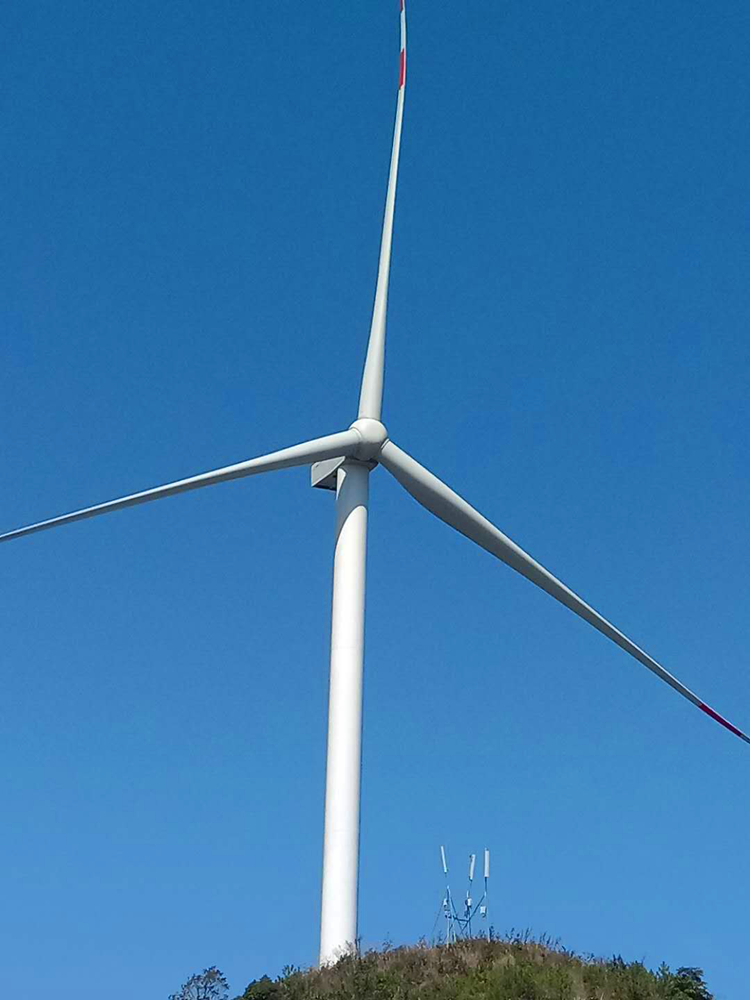

第一台风机吊装完成

2019年2月,资兴市招商引资中广核能源公司开发七甲—江背山风电场,七甲—江背山风电场位于资兴境内,公司注册在资兴市,属于山地风电场,海拔高度在1000米——1300米之间,风电场区域有效山脊长度为29公里,场址总面积67.2平方公里,该风电场计划安装20台0.2万千瓦和32台0.25万千瓦的风力发电机组,总装机规模12万千瓦,总投资金额9.7亿元。

目前,该风电场项目固定资产投资规模大,上半年已投资2.8亿元,其中二季度投资额为2亿元。已完成升压站建设,并网带电,完成了输出线路建设,已完成27个风机平台浇筑,已购买设备基础环48套,箱变33套。在今年上半年考核中,获“重点项目”推进先进项目。项目建设进度快,效果好,主要得益于“四个创新”。

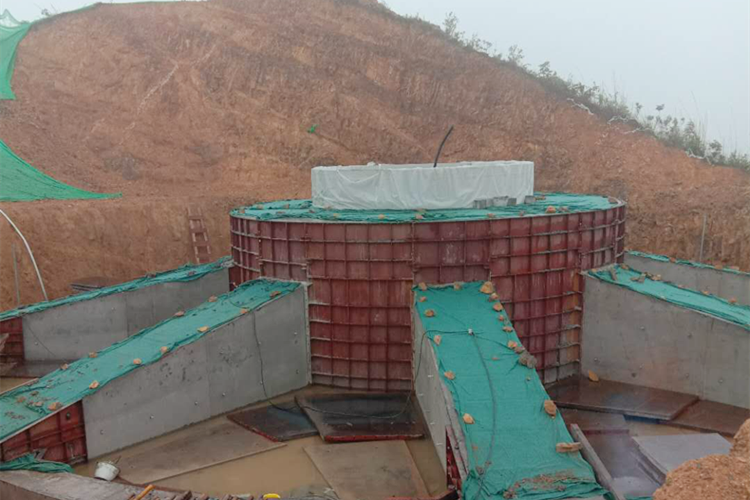

浇筑风机平台

创新分散排水方式,解决设备运输难题。项目使用的风叶是单机容量2.5MW叶轮直径64.5米风力发电机组,然而,要运输到海拔约1000多米的金指仙等山上,成为了施工建设的第一道难题。为此,建设者们根据风叶长度,修筑了高标准的道路,以此解决运输问题,并采取多设置分散排水涵管的方式,29公里的道路安装分散排水涵管6000米,解决道路因雨水冲刷而产生塌方问题。

升压站

创新复绿方式,解决施工场地塌方难题。施工初期,邀请了相关专家如,省林勘院和市林业推广站的专家到现场查勘、指导,并安排专人负责对接联系,按专家意见从省种子中心选择购买了适宜高海拔山地的各类草种和树种,同时安排约15人用7个多月时间,在全场道路、风叶基墩等下边坡种植了约3000公斤播撒草种,有效保障了因施工扰动的道路、基墩下边坡没有大的水土流失,在正式动工几个月后下边坡已基本复绿,效果明显,得到了相关部门和上级领导的认可。

风机吊装现场

创新设备安装方法,保障了施工进度。每一台风机立柱直径5米,高达100米,分五节,总重量达300吨左右,上面有一个机厢达200吨,三片风叶每片长64.5米,每片风叶重量20 吨,如此高、如此重的设备安装确实是一个难题,为此,建设者们专门请来风电专家与“三一”重工的机械师们一道,每安装一节立柱、一个机厢、一片风叶均通过精心计算,形成一套方案后才进行吊装。据了解,安装第一片风叶时就耗时3天才完成,第一台风机安装耗时十余天,积累了一定经验后,设备吊装的时间逐渐加快,为风电站建设获得了宝贵经验。

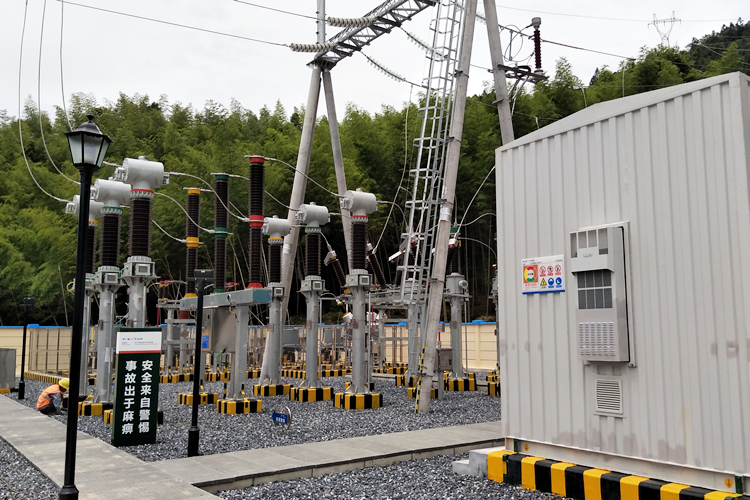

升压站机房

创新异地协调方式,确保施工环境好。由于该项目跨越株洲市炎陵县、郴州市永兴县、资兴市等三个县市,施工过程中的矛盾纠纷多,汤溪镇党委政府及市科技工信局风电办联合项目建设指挥部,创新异地协调办法,在每个工作面均设立了驻点矛盾纠纷协调站,人员由市科技工信局风电办、汤溪镇、指挥部及当地村委会干部等人员组成,只要工作面有矛盾纠纷,协调站人员都会快速反应立即协调解决,尤其是市科技工信局风电办,既组织协调解决了国土、林业和水保审批过程中的困难,还远赴株洲市炎陵县政府就该项目输出线路建设中的纠纷进行了调解,并达成了和解协议,确保了该项目的正常施工和快捷推进。
